Решили построить баню или хозблок и выбрали свайно-винтовой фундамент? Отличное решение! Такой фундамент не требует земляных работ, не зависит от времени года и часто обходится дешевле традиционного ленточного. Но как сделать все правильно и не допустить ошибок, которые приведут к перекосу строения?

В этом подробном руководстве разберем от того какие нужны винтовые сваи до полного процесса монтажа свай своими руками: от правильной разметки до финальной обвязки. Следуя нашей пошаговой инструкции, вы сможете создать надежную основу для любой легкой постройки.
Этап 1: Планирование и разметка — 7 раз отмерь
Качественная разметка свайного поля — основа будущей надежности фундамента. Малейшие ошибки на этом этапе приведут к проблемам при строительстве стен и крыши.
Выбор диаметра и количества свай:
- Для бани или дома из бруса: сваи диаметром 89 мм.
- Для легких хозблоков: сваи диаметром 76 мм.
- Шаг установки: не более 2-2,5 метров между сваями.
- Обязательно под каждый угол здания и стыки внутренних стен.
Пошаговая разметка участка:
- Очистка площадки — удаляем растительность, мусор и выравниваем грубые неровности.
- Разметка внешнего контура — устанавливаем колышки по углам будущего строения, натягиваем шнурку по периметру.
- Проверка геометрии — измеряем диагонали прямоугольника. Разность не должна превышать 2-3 см для строений до 10 метров.
- Корректировка при необходимости — сдвигаем колышки до получения правильной геометрии.
- Разметка промежуточных свай — отмечаем места установки дополнительных опор с шагом 2-2,5 метра.
- Контрольные замеры — проверяем все расстояния и углы повторно.
- Закрепление разметки — вбиваем колышки глубже или устанавливаем обноску для сохранения разметки.
Для бани 6×4 метра потребуется 9 свай: 4 угловые плюс 5 промежуточных по длинным сторонам и одна центральная под внутреннюю стену.
Этап 2: Закручивание свай — самый ответственный момент
Правильная установка винтовых свай определяет несущую способность всего фундамента. Этот этап требует особой тщательности и контроля.
Необходимый инструмент:
- Лом или стальная труба диаметром 25-32 мм (рычаг длиной 1,5-2 м).
- Магнитный уровень для контроля вертикальности.
- Рулетка для замера глубины.
- Лопата для подготовки стартового приямка.
Технология закручивания:
- Подготовка стартового приямка — выкапываем углубление на штык лопаты (20-25 см) для точного позиционирования сваи.
- Установка сваи вертикально — один человек держит сваю строго вертикально, второй контролирует положение уровнем.
- Начальное закручивание — делаем несколько оборотов рычагом для «захвата» грунта лопастью.
- Основное вкручивание — работаем вдвоем или втроем: двое крутят рычаг, третий постоянно контролирует вертикальность.
- Контроль глубины — свая должна зайти ниже глубины промерзания грунта (для средней полосы России 1,5-1,7 м).
- Определение несущего слоя — свая должна упереться в плотный грунт, что определяется резким увеличением усилия вращения.
Что делать, если свая упирается в препятствие:
- Небольшой камень можно обойти, слегка наклонив сваю и вернув в вертикаль.
- При попадании на крупный валун придется сместить сваю на 30-50 см.
- Категорически нельзя бить по свае молотком или кувалдой.
Этап 3: Выравнивание и обвязка — создаем единую плоскость
После установки всех свай необходимо создать идеально горизонтальную плоскость для будущей обвязки и стен.
Выравнивание по горизонту:
- Определение базовой точки — находим самую высокую сваю, которая станет эталоном.
- Разметка уровня обрезки — с помощью гидроуровня или лазерного нивелира отмечаем линию обрезки на всех сваях.
- Контрольные замеры — проверяем отметки повторно, чтобы исключить ошибки.
- Обрезка свай — подрезаем все сваи болгаркой строго по отмеченному уровню.
Финальная обработка:
- Бетонирование полости — заливаем внутрь каждой сваи бетон М200 для защиты от внутренней коррозии и увеличения несущей способности.

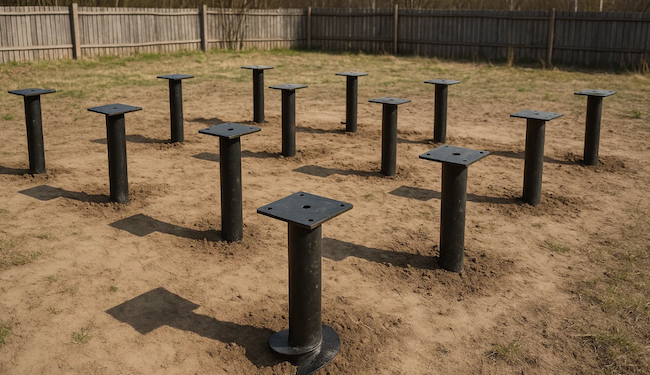

- Монтаж оголовков — привариваем стальные площадки размером 200×200 мм или 250×250 мм к торцам свай.
- Антикоррозионная обработка — покрываем сварные швы и оголовки грунт-эмалью или битумной мастикой.
- Подготовка к обвязке — размечаем и просверливаем отверстия в оголовках для крепления бруса ростверка.
Обвязка деревянным брусом:
Для создания жесткого ростверка используем брус сечением 150×150 мм или 200×150 мм. Брус соединяется в углах «в полдерева» и крепится к оголовкам свай болтами М12 или М14.
Совет эксперта: «Частая ошибка — пытаться выровнять ‘ушедшую’ сваю путем ее частичного выкручивания. Этого делать категорически нельзя! Вы нарушаете уплотненный грунт вокруг лопасти, и свая теряет несущую способность. Правильное решение — обрезать все сваи по самой низкой», — комментирует технический специалист ГОСТ Металл.
Критические ошибки, которых нужно избежать
Ошибка №1: Нарушение вертикальности Отклонение сваи от вертикали даже на 2-3 градуса значительно снижает ее несущую способность и может привести к деформации всего фундамента.
Ошибка №2: Недостаточная глубина установки Если лопасть сваи находится выше уровня промерзания грунта, морозное пучение будет выталкивать фундамент вверх каждую зиму.
Ошибка №3: Попытка выкручивания для корректировки Частичное выкручивание «слишком глубокой» сваи разрушает плотность грунта и делает опору ненадежной.
Ошибка №4: Игнорирование пробного бурения На сложных грунтах обязательно делать пробное вкручивание одной сваи для определения глубины плотных слоев.
Особенности работы в разных условиях
На участке с уклоном:
- Начинайте разметку с самой высокой точки.
- Используйте более длинные сваи для нижней части склона.
- Обязательно делайте пробное вкручивание.
В зимних условиях:
- Очистите места установки от снега и льда.
- При температуре ниже -15°C металл становится хрупким — работайте аккуратнее.
- Бетонирование проводите только при плюсовой температуре.
На болотистых грунтах:
- Используйте сваи увеличенной длины.
- Обязательно достигайте плотного несущего слоя.
- Рассмотрите возможность использования свай большего диаметра.
Часто задаваемые вопросы
Нужно ли делать отдельный фундамент под кирпичную печь в бане?
Да, обязательно. Винтовые сваи рассчитаны на равномерно распределенные нагрузки. Тяжелая кирпичная печь требует отдельного фундамента, не связанного с основным. Достаточно небольшой бетонной плиты размером 1,5×1,5 метра.
Какое минимальное расстояние должно быть от земли до обвязки?
Рекомендуется 20-30 см для обеспечения вентиляции подполья и защиты деревянных конструкций от влаги. В снежных регионах расстояние увеличивают до 40 см.
Можно ли устанавливать винтовые сваи зимой?
Да, это одно из главных преимуществ технологии. Монтаж возможен при любой температуре, но бетонирование внутренней полости следует отложить до плюсовой погоды или использовать морозостойкие добавки.

Заключение
Монтаж свайно-винтового фундамента своими руками — задача вполне реальная для любого дачника с базовыми строительными навыками. Главное — не торопиться на этапе разметки и строго контролировать вертикальность при закручивании каждой сваи.
Следуя этой инструкции и соблюдая технологические требования, вы создадите надежную основу для бани или хозблока, которая прослужит не менее 50 лет. Помните: качество фундамента напрямую зависит от качества самих свай — выбирайте продукцию от проверенных производителей, соответствующую требованиям ГОСТ.
